Datum: 11.05.2022
Status: Abgeschlossen
Sitzungsort: Sitzungssaal Feuerwehrhaus
Gremium: Marktgemeinderat
Körperschaft: Markt Kaufering
Nichtöffentliche Sitzung
Öffentliche Sitzung, 20:41 Uhr bis 22:01 Uhr


Öffentliche Sitzung

TOP-Nr. Bezeichnung
1 Bekanntgaben
2 Genehmigung der Niederschrift vom 06.04.2022
3 Generalsanierung und Erweiterung der Grundschule; Vorplanung; Beschluß
4 Bauhof; Ersatzbeschaffung Kehrmaschine; Vergabe
5 Sanierung Thomas-Morus-Straße incl. Erneuerung Wasserleitung; Projektbeschluß; Vergabe Planungsleistungen
6 Beschluss - Gebührenordnung der Bücherei des Marktes Kaufering
7 Vorlage der Jahresrechnung 2021 gem. Art. 102 Abs. 2 GO
8 Anfragen

zum Seitenanfang

1. Bekanntgaben

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 1

Sachverhalt Bürger

-keine Veröffentlichung-

zum Seitenanfang

2. Genehmigung der Niederschrift vom 06.04.2022

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö beschliessend 2

Sachverhalt Bürger

Genehmigung des Sitzungsprotokolls vom 06.04.2022 (§ 32 Absatz 3 Geschäftsordnung).

Beschluss Bürger

Der Marktgemeinderat Kaufering genehmigt das Protokoll der 5. öffentlichen Marktgemeinderatssitzung vom 06.04.2022 in der vorliegenden Fassung gemäß § 32 Absatz 3 der Geschäftsordnung für den Marktgemeinderat.

Abstimmungsergebnis
Dafür: 18, Dagegen: 0

zum Seitenanfang

3. Generalsanierung und Erweiterung der Grundschule; Vorplanung; Beschluß

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 3

Sachverhalt Bürger

Am 15.09.2021 wurde die Generalsanierung und Erweiterung der Grundschule Kaufering beschlossen. Am 12.01.2022 konnten die Planungsleistungen erfolgreich vergeben werden. Inzwischen liegt ein Vorentwurf mit abgestimmter Kostenschätzung über alle Fachplaner vor, der nun dem Marktgemeinderat zur Beschlussfassung als Grundlage der weiteren Planungen vorgestellt werden soll.

Der Vorentwurf wurde in enger Abstimmung mit Verwaltung, Schulleitung, Lehrern, Mittagsbetreuung, auch in 2 Workshops und unter Berücksichtigung der Bedarfsplanung von Dr. [Name] und der Machbarkeitsstudie erarbeitet. Inzwischen wurde auch eine Kommission aus Marktgemeinderäten jeder Fraktion gebildet, die ab sofort in die kommenden Planungsschritte eng eingebunden wird.

Bereits am 22.06.2022 soll in einer Sondersitzung des Marktgemeinderates die Entwurfspräsentation mit Beschlussfassung und Einreichung des Bauantrages erfolgen.

Es ist geplant, ab November 2022 mit den Bauarbeiten im Bauteil I zu beginnen und dann wie geplant zum Schuljahreswechsel im August 2023 den 2. Bauabschnitt (Neubauteil und Bau II) zu starten. Nach derzeitigem Kenntnisstand können wir mit einer Aufnahme der schulischen Nutzung des 2. Bauabschnittes im Mai 2025 kalkulieren.

- Vorstellung Architektin Fr. [Name] mit Fachplanern -

Die Kostenschätzung liegt aktuell bei 14.155.545,44 €. In der Machbarkeitsstudie waren noch einige Kosten in Höhe von 409.850,00 € unberücksichtigt (s. Anlage). Ebenfalls unberücksichtigt waren in der Machbarkeitsstudie die Kosten einer 50 kWp-PV-Anlage zum Eigenverbrauch (Kosten rd. 100.000 €), die nun mit eingepreist sind. Die Errichtung einer 30 kWp-PV-Anlage war –wie bekannt- ursprünglich auf dem Dach der Mittelschule vorgesehen und konnte dort konstruktionsbedingt nicht umgesetzt werden. Die Kostenschätzung liegt somit ziemlich exakt auf dem Niveau der Machbarkeitsstudie. Aus aktuellem Anlass haben wir den Posten Risikomanagement mit 20 % angesetzt, der mögliche Kostensteigerungen bis zur Fertigstellung Maßnahme abdecken soll.

(Nachrichtliche Ergänzung und Information:
Da bereits bekannt ist, dass das Containerprovisorium rd. 8 Monate länger für schulische Zwecke benötigt wird und vor. anschließend auch für Zwecke eines Kindergartens genutzt werden könnte/müsste, bemühen wir uns seitens der Verwaltung gerade nochmal, ein entsprechendes Kaufangebot für das Containerdorf zu erhalten.)

Beschluss Bürger

Der Marktgemeinderat genehmigt den Stand der Vorplanung als Basis der weiteren Planungen. Der Marktgemeinderat billigt die Kosten in Höhe von 14.155.545,44 € und befürwortet die Einrichtung eines Risikomanagements in Höhe von 20 %, sodass Gesamtkosten incl. des Risikomanagements in Höhe von 16.986.654,52 € entstehen können. Die Verwaltung wird ermächtigt, die Förderanträge einzureichen.

Abstimmungsergebnis
Dafür: 18, Dagegen: 0

zum Seitenanfang

4. Bauhof; Ersatzbeschaffung Kehrmaschine; Vergabe

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 4

Sachverhalt Bürger

Die vorhandene Kehrmaschine am Bauhof soll ersetzt werden.

Eckdaten:
Baujahr 2006 / Betriebsstunden 3867 h / Kehrstunden 2949 h / Kilometerstand 22758 km / Schadstoffklasse Euro 3

Im Rahmen einer Vorführung stellten drei Anbieter ihre Geräte vor und stellten diese dem Bauhof jeweils eine Woche zum Testen zur Verfügung. Die Maschinen der Fa. [Name] und Fa. [Name] konnten im Test überzeugen und erfüllten die gestellten Anforderungen. Das Fahrzeug der Fa. [Name] fiel aus der Wertung, da nur eine 2-Besen-Technik angeboten wurde und die Ausstattung nicht den Vorgaben entsprach.

Ein weiteres Angebot der Fa. [Name] über eine elektrische angetriebene Kehrmaschine lag ebenfalls vor. Diese Maschine hat die geringsten Emissionen, fällt aber wegen des hohen Anschaffungspreises letztendlich aus der Bewertung.

Die beiden in der Wertung verbleibenden Maschinen vom Typ Swingo 200+ und Citymaster 2250 haben jeweils unterschiedliche Vor- und Nachteile (siehe Tabelle).
Nachdem die Swingo 200+ als reine Kehrmaschine entwickelt wurde, macht sie nach eingehender Prüfung durch die Fahrer den besseren Gesamteindruck bezüglich Bedienkomfort und Handhabung.




Eine wesentliche Neuerung gegenüber der jetzigen Maschine ist ein 3-Besen-System, wodurch in einem Arbeitsgang mit Wildkrautbesen eine saubere Aufnahme des Kehrgutes gewährleistet ist.



Nicht unerwähnt bleiben soll aber, dass die aktuell am Bauhof eingesetzte Kehrmaschine des Herstellers Hako –Citymaster 2000 in den 16 Jahren ohne größere Reparaturen und Instandsetzungsarbeiten betrieben wurde.

Für die Kehrmaschine sind erst im Haushaltsjahr 2023 200.000 € vorgeplant. Aufgrund einer langen zu erwartenden Lieferzeit und hohen zu erwartenden Preissteigerungen soll die rd. 140.000 € teure Maschine heuer schon beschafft werden.

Das im Haushalt 2022 mit 50.000 € vorgesehene Mähfahrzeug Etesia entfällt, da dieses heuer nicht benötigt wird.

Die Beschaffung ist gut begründet, in erster Linie aufgrund des Alters des Fahrzeuges. In naher Zukunft stehen verschiedene Reparaturen an (z.B. Zahnriemen, Instandsetzung der Saugstrecke, Schläuche und Dichtungen, Kehreinheit ausgeschlagen, Frischwassertank verkalkt usw.). Die Kosten wurden von unserer Werkstatt vorsichtig mit 10.000 – 15.000 € beziffert, die bei einem späteren Verkauf der Kehrmaschine vor. nicht kompensiert werden können.

Sobald die neue Kehrmaschine geliefert wurde, soll die bestehende Kehrmaschine verkauft werden. Hier ist mit einem Erlös von 20.000 € zu rechnen.

Beschluss Bürger

Der Marktgemeinderat beschließt die Beschaffung der Kehrmaschine [Name] Swingo 200+ zu einem Angebotspreis von 141.740,90 €. Sollte die Maschine bereits heuer geliefert werden und zur Zahlung fällig sein, erfolgt die Deckung der außerplanmäßigen Kosten durch eine Entnahme aus der Rücklage.

Abstimmungsergebnis
Dafür: 7, Dagegen: 11

zum Seitenanfang

5. Sanierung Thomas-Morus-Straße incl. Erneuerung Wasserleitung; Projektbeschluß; Vergabe Planungsleistungen

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 5

Sachverhalt Bürger

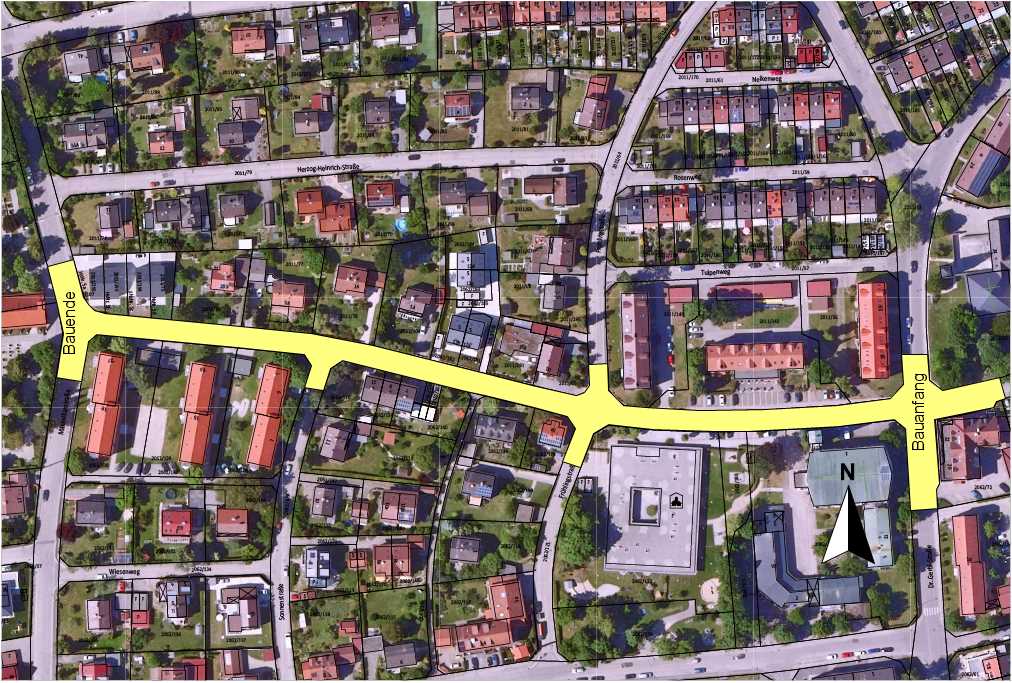

Der Markt Kaufering beabsichtigt die Sanierung der Thomas-Morus-Straße (rd. 350 m) mit Erneuerung der Wasserleitung. Die Maßnahme umfasst den Kreuzungsbereich Maximilianstraße mit Vorplatz zum Friedhof, die gesamte Thomas-Morus-Straße sowie den Kreuzungsbereich der Dr.-Gerbl-Straße und ein Anschlussstück in der Hans-Meier-Straße.

Im Vorgriff des Bauprojekts wurden bereits im Jahr 2019 Maßnahmen zur Erdverkabelung und Umrüstung der Straßenbeleuchtung sowie diverse Hausanschlüsse an das Nahwärmenetz der Kommunalwerke Kaufering durchgeführt.

Im Zuge der Grundlagenermittlung hat der Markt Kaufering bereits mit den Spartenträgern Vorgespräche geführt. Die Spartenabfragen haben ergeben, dass [Name] (ehemals [Name]), [Name] (Gas) und [Name] (Strom) im Zuge der anstehenden Straßenbauarbeiten keine Maßnahmen durchführen werden. Im Bereich des Netzes der [Name] sollen Leerrohrverlegungen durchgeführt werden.

Das Projekt beinhaltet die Erneuerung der Wasserleitung (rd. 330 m) mit 17 Hausanschlüssen in Abstimmung mit den Kommunalwerken Kaufering.

Weiter müssen Kanaldeckel angepasst bzw. getauscht werden, ebenfalls in Absprache mit den Kommunalwerken Kaufering. Der Ausbau der Nahwärmeversorgung mit zusätzlichen Hausanschlüssen war eigentlich in diesem Bereich abgeschlossen. Zwischenzeitlich wurde nun bekannt, dass die 3 Landkreis-Wohnblöcke im Westen doch auch an die Nahwärme des Marktes Kaufering angeschlossen werden sollen. Angeblich gibt es bereits entsprechende Beschlüsse des Landkreises dazu, die uns allerdings nicht vorliegen.

Der Markt Kaufering verfügt über einen Masterplan zum Aufbau einer flächendeckenden Glasfaserinfrastruktur. Dieser liefert flächendeckend Angaben für eine vorbereitende Leerrohrinfrastruktur zur Erschließung aller Gebäude mittels Glasfaserleitung. Die Planung und die Ausschreibungsunterlagen wurden bereits vorbereitet und werden gemäß Beschluss des Marktgemeinderates vom 05.06.2019 in die Ausschreibungen mit übernommen. Seit Neuestem gibt es nun doch Bestrebungen der [Name], im Bereich der Thomas-Morus-Straße eigenwirtschaftlich eine komplette Glasfaserinfrastruktur bis in die Häuser und Wohnungen zu schaffen, sodass dieser Teil möglicherweise für den Markt Kaufering entfällt und nur noch koordinierend im Zuge der Bauausführung mitbetreut werden muss. Die Verhandlungen dauern allerdings gerade noch an.

Der Straßenausbau soll bestandsnah und als barrierefreier Ausbau erfolgen. Eine geringfügige Anhebung der Gradiente ist vorgesehen, um die Querneigungen der Gehwege möglichst auf 2,50% auch im Bereich der Grundstückszufahrten begrenzen zu können. Als Verbindungsweg der beiden Kirchen zum Friedhof kommt der Thomas-Morus-Straße eine besondere Bedeutung zu, sodass die Barrierefreiheit hier besonders wichtig ist und ebenfalls eine Blindensignalisierung vorgesehen werden soll.

Leider entspricht der Grenzverlauf an einigen Stellen nicht dem Ausbau des Gehweges, sodass diese Dinge im Zuge der Baumaßnahme soweit möglich mit bereinigt werden.

Der bestehende Unterbau der Straße soll weitestgehend erhalten bleiben. Aus den Erfahrungen anderer Baustellen kann im Bereich der Thomas-Morus-Straße mit einem tragfähigen kiesigen Untergrund gerechnet werden. Das verdrängte oder falls notwendig ausgetauschte Material muss in ein Zwischenlager (z.B. Fa. [Name]) zur Beprobung und anschließender Entsorgung verbracht werden. Einbaufähiges Material (z.B. im Bereich der Leitungsgräben kann auf der Baustelle bleiben.

Die Straßenentwässerung ist an den bestehenden Mischwasserkanal angeschlossen und soll so beibehalten werden. Aus vorhandenen Kamerabefahrungen muss noch geprüft werden, inwieweit Entwässerungsleitungen ggf. in offener Bauweise instandgesetzt werden müssen.

Da auch nach dem Straßenausbau in den Folgejahren immer wieder mit Aufbrüchen vor allem von Spartenträgern gerechnet werden muss, sollen die Gehwege gemäß Beschluss des Marktgemeinderates vom 05.06.2019 gepflastert werden, damit neue Aufbrüche zumindest in den Gehwegbereichen nicht so deutlich in Erscheinung treten.

Abrechnungstechnisch muss die Maßnahme auf den Markt Kaufering und die Kommunalwerke Kaufering entsprechend aufgeteilt werden.

Mit folgenden Kosten muss derzeit unter Berücksichtigung eines möglichen Belastungsgrades des Aushubs und eines allgemeinen Risikozuschlages gerechnet werden:

  • Wasserleitungsbau:                                310.000 € netto
  • Straßenbau:                                        290.000 € netto
  • Leerrohre:                                            30.000 € netto (bei Bedarf)
  • Zwischenlager/Aushubentsorgung:          40.000 € netto (bei Bedarf)
  • Planungskosten:                                  80.000 € netto
  • Risikoaufschlag 10 %:                          75.000 € netto

Summe netto:                           825.000 €
                     zzgl. 19 % Mwst.                           156.750 €
               Gesamtsumme brutto                   981.750 €
Da wir noch heuer mit den Bauarbeiten beginnen werden, muss mit den Planungen zügig begonnen werden. Folgender straffer Terminplan ist vorgesehen:

LPH 1-6                                 bis 30.06.2022 Planung und Ausschreibung
Vergabeermächtigung MGR        13.07.2022
LPH 7                                        bis 29.07.2022 Vergabeempfehlung
(Submission 21.07.2022)

Da der Straßenausbau bestandsnah erfolgt und einige planungsrelevante Dinge bereits beschlusstechnisch behandelt wurden, ist es geplant, die Ausschreibungen bereits vor der Marktgemeinderatssitzung vom 13.07.2022 zu starten. Sitzungsbedingt kann die endgültige Planung mit detaillierter Kostenberechnung dann am 13.07.2022 dem Marktgemeinderat zur Beschlussfassung vorgestellt werden.

Der Baubeginn selbst ist für den 12.09.2022 vorgesehen. Die Baumaßnahmen sollen bis
Jahresende abgeschlossen sein, mindestens soll die Tragschicht eingebaut sein. Bereits jetzt sei darauf hingewiesen, dass sich der Terminplan aufgrund der ggf. benötigten Hausanschlüsse für Fernwärme und eines möglichen Breitbandausbaus der Telekom nochmal verschieben kann.

Die benötigten Planungsleistungen wurden inzwischen ausgeschrieben. Die Angebotseröffnung fand am 27.04.2022 statt. Es liegen 5 wertbare und günstige Angebote geeigneter Ingenieurbüros vor. Alle Büros haben bestätigt, dass sie den straffen Zeitplan einhalten können. Somit kann der Auftrag an den wirtschaftlichsten Bieter erteilt werden.

Beschluss Bürger

Der Marktgemeinderat beschließt die Sanierung der Thomas-Morus-Straße und billigt die im Sachvortrag dargestellten Kostenansätze. Haushaltsmittel stehen im Jahr 2022 in ausreichender Höhe zur Verfügung. Die ins Haushaltsjahr 2023 entfallenden Kosten sind bei der Aufstellung des nächsten Haushaltes einzuplanen.

Die Verwaltung wird ermächtigt, den Auftrag für Planungsleistungen an den wirtschaftlichsten Bieter zu erteilen.

Abstimmungsergebnis
Dafür: 18, Dagegen: 0

zum Seitenanfang

6. Beschluss - Gebührenordnung der Bücherei des Marktes Kaufering

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 6

Sachverhalt Bürger

Neuerungen in der Gebührenordnung:
Preise für Kopien in Farbe in A4 und A3 neu aufgenommen, da die Bücherei ein neues Gerät im Zuge der Ausschreibungen erhalten hat, welches diesen Service bietet.

Beschluss Bürger

Der Marktgemeinderat des Marktes Kauferings beschließt die vorliegende neue Fassung der Gebührenordnung der Bücherei des Marktes Kaufering in der Fassung vom 11.05.2022 mit Wirkung zum 01.06.2022.

Abstimmungsergebnis
Dafür: 18, Dagegen: 0

zum Seitenanfang

7. Vorlage der Jahresrechnung 2021 gem. Art. 102 Abs. 2 GO

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 7

Sachverhalt Bürger

Gemäß Art. 102 Abs. 2 GO ist die Jahresrechnung nach ihrer Erstellung dem Marktgemeinderat vorzulegen. Die Vorlage soll dem Marktgemeinderat die Möglichkeit geben, vom Ergebnis des von der Verwaltung erstellten Jahresabschlusses Kenntnis zu erlangen.

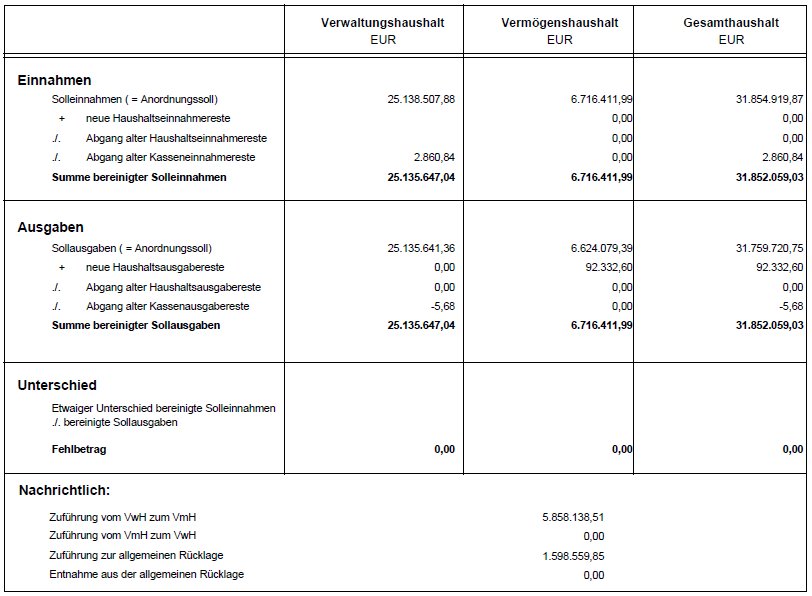

Das Ergebnis des Jahres 2021 stellt sich wie folgt dar:

Weitere Erläuterungen und Einzelheiten können dem beigefügten Rechenschaftsbericht entnommen werden, welchen jedes Mitglied des Marktgemeinderates zusammen mit der Einladung zur heutigen Sitzung erhalten hat.

Gem. Art. 103 Abs. 2 GO hat der Marktgemeinderat mit Beschluss vom 06.05.2020 aus seiner Mitte einen Rechnungsprüfungsausschuss gebildet, welchem die Prüfung der Jahresrechnung obliegt (örtliche Rechnungsprüfung).

Beschluss Bürger

Der Marktgemeinderat nimmt das Ergebnis der Jahresrechnung 2021 zur Kenntnis und beschließt, die Jahresrechnung dem Rechnungsprüfungsausschuss zur örtlichen Rechnungsprüfung zu überweisen.

Abstimmungsergebnis
Dafür: 18, Dagegen: 0

zum Seitenanfang

8. Anfragen

Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Marktgemeinderat (Markt Kaufering) Sitzung des Marktgemeinderates 11.05.2022 ö 8
