Projektstatus der gemeindlichen Hochbauprojekte


Daten angezeigt aus Sitzung:  Gemeinderatssitzung, 25.06.2020

Beratungsreihenfolge
Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp Lfd. BV-Nr.
Gemeinderat Gemeinderatssitzung 25.06.2020 ö Beschliessend

Diskussionsverlauf

  1. Neubau Feuerwehrgerätehaus Pliening
Der Bauablauf geht zügig voran.
Beauftragt werden müssen noch das Müllhaus sowie die Herstellung der Blühflächen in den Außenanlagen, alle anderen Gewerke sind vergeben.
Die Fertigstellung ist für Ende 2020 vorgesehen.
Mit Stand November 2016 waren zu Beginn Kosten in Höhe von ca. 3.477.146,00 € brutto ohne beweglicher Inneneinrichtung anvisiert.
Die aktuelle Kostenprognose beläuft sich Stand 22.06.2020 auf ca. 5.300.000,00 € brutto ohne beweglicher Inneneinrichtung.
Die nun höher ausfallenden Kosten können begründet werden durch:

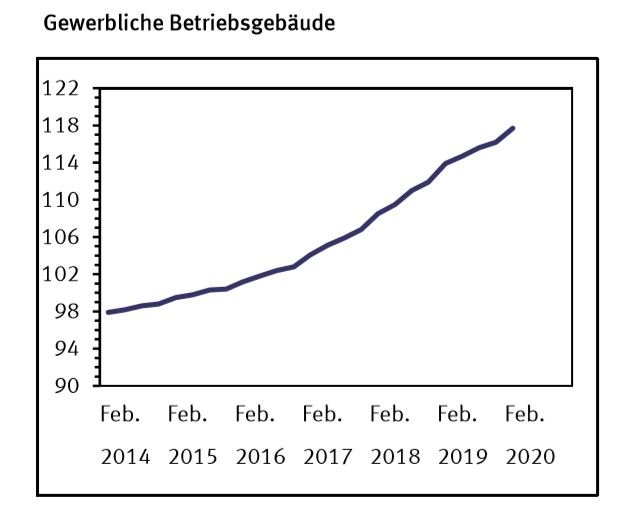

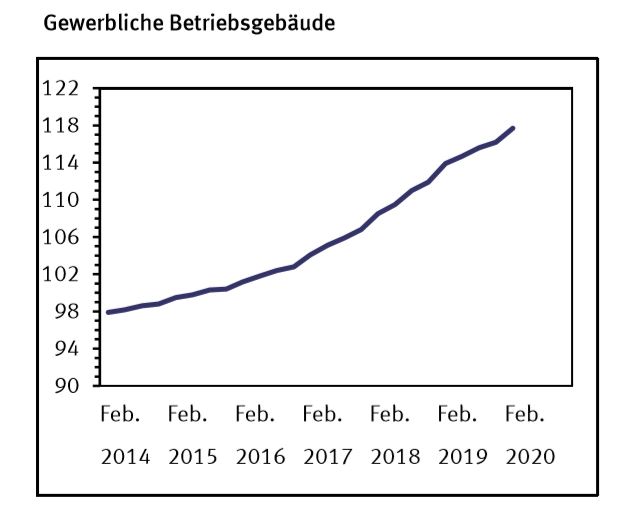

  • Im Zeitraum zwischen den ersten anvisierten Kosten bis zur Auftragsvergabe bzw. Realisierung der Maßnahme sind die Baupreise allgemein progressiv gestiegen, siehe folgende Grafik vom statistischen Bundesamt.
  • Hohe Marktpreise weil die Vergabe- bzw. Bauphase in eine zeitliche Phase fiel, in der Firmen, gerade im Umkreis von München sehr ausgelastet waren bzw. noch sind.
  • Es kamen zusätzliche Leistungen hinzu wie z.B. die eigene Heizung anstelle des Anschlusses an ein Nahwärmenetz, die zusätzliche PV-Anlage sowie die Einbruchmeldeanlage.
Gefördert wird das Projekt voraussichtlich pauschal mit 246.000,00 €.
Voraussichtlich kann die Kostenprognose anhand der kürzlich beschlossenen Mehrwertsteuersenkung etwas gesenkt werden.

  1. Kinderhaus Landsham
Der Bauablauf geht voran.
Beauftragt werden muss noch die Schließanlage, alle anderen Gewerke sind vergeben.
Die Fertigstellung ist für Herbst 2020 vorgesehen.
Mit Stand Dezember 2016 waren zu Beginn Kosten in Höhe von ca. 2.479.250,00 € ohne beweglicher Inneneinrichtung anvisiert.
Die aktuelle Kostenprognose beläuft sich Stand 24.06.2020 auf ca. 4.000.000,00 € brutto ohne beweglicher Inneneinrichtung.
Die nun höher ausfallenden Kosten können begründet werden durch:
  • Im Zeitraum zwischen den ersten anvisierten Kosten bis zur Auftragsvergabe bzw. Realisierung der Maßnahme sind die Baupreise allgemein progressiv gestiegen.
  • Hohe Marktpreise weil die Vergabe- bzw. Bauphase in eine zeitliche Phase fiel, in der Firmen, gerade im Umkreis von München sehr ausgelastet waren bzw. noch sind.
Gefördert wird das Projekt voraussichtliche mit ca. 1.828.000,00 €.
Voraussichtliche kann die Kostenprognose anhand der kürzlich beschlossenen Mehrwertsteuersenkung etwas gesenkt werden.

  1. Alte Schule Gelting
Das erste Gewerk „Aufzugsanlage“ ist beauftragt.
Weitere Gewerke wie „Abbruch, Rückbau & Erdbau“ sowie die „Verbauarbeiten“ sind aktuell ausgeschrieben, die Submissionstermine sind Anfang Juli 2020.
Die Fertigstellung ist laut Aussage des Architekten für 2021 vorgesehen.
Mit Stand März 2017 waren zu Beginn Kosten in Höhe von ca. 2.313.962,75 € brutto ohne beweglicher Inneneinrichtung anvisiert, dieser Wert basierte auf dem im Förderprogramm vorgesehenen Faktor bzgl. maximal förderfähiger Baukosten.
Die aktuelle Kostenprognose beläuft sich Stand Oktober 2018 auf ca. 3.281.898,88 € brutto ohne beweglicher Inneneinrichtung.
Gefördert wird das Projekt voraussichtlich mit ca. 961.500,00 €.

  1. Mehrfamilienhäuser mit Tiefgarage im Baugebiet Landsham Süd
Der Baugenehmigungsbescheid wurde mit Datum 16.03.2020 erstellt.
Aktuell wird die Werkplanung erstellt, die Kostenberechnung sowie die Ausschreibungen werden vorbereitet.
Die Fertigstellung ist laut Aussage des Architekten für 2021 vorgesehen.
Mit Stand 29.06.2017 waren zu Beginn Kosten in Höhe von ca. 5.226.652,18 € brutto anvisiert.
Eine neuere Kostenprognose gibt es noch nicht.
Gefördert werden 30 % der förderfähigen Baukosten sowie des Grundstückswertes, was etwa 2.000.000,00 € entsprechen sollte.
Ein Darlehen mit Tilgungszuschuss ist ggf. ebenfalls möglich, was derzeit geprüft wird.

  1. Temporäre Containeranlage im Gewerbegebiet Landsham – II
Der Bauablauf geht zügig voran.
Alle Gewerke sind beauftragt.
Die Fertigstellung ist für August 2020 vorgesehen.
Mit Stand November 2019 wurden für den reinen Kauf der Containeranlage 90.000,00 € und für zwei Jahre Miete einer Containeranlage 30.000,00 € geschätzt.
Die aktuelle Kostenprognose beläuft sich Stand 25.06.2020 auf ca. 95.000,00 € brutto, für die beschlossenen zwei Jahre Miete inkl.
  • Planung
  • Entwässerungsplanung
  • Brandschutznachweis
  • Archäologie
  • Netzanschlüsse für Elektro/Wasser/Abwasser
  • Gründung
  • Einmessung Gebäude
  • Erstellung einer Zuwegung
  • Antransport und Montage der Container
  • Demontage und Abtransport der Container
Eine mögliche Förderung wurde geprüft.
Leider ist keine Förderung möglich.

  1. Seniorenwohnanlage Pliening
Die Planer und Fachplaner sind beauftragt.
Derzeit läuft die Grundlagenermittlung.
Erste Vorentwurfsplanungen, um das Grundstück möglichst effektiv zu beplanen/bebauen werden erstellt.
Das Bodengutachten wird erstellt.
Die Fertigstellung ist für 2023 vorgesehen.
Mit Stand August 2019 waren zu Beginn Kosten in Höhe von ca. 9.277.416,00 € brutto anvisiert, diese Kosten wurden mittels des Baukostenindex BKI ermittelt.
Sobald ein Konzept mit Entwurfsplanung und Kosten vorliegt, wird dies dem Gemeinderat vorgelegt.
Gefördert werden 30 % der förderfähigen Baukosten sowie des Grundstückswertes, was etwa 3.000.000,00 € bis 4.000.000,00 € entsprechen sollte.
