Baugebiet westl. Ringstraße: Vorstellung und Festsetzung der Erschließungsplanung


Daten angezeigt aus Sitzung:  Sitzung des Gemeinderates, 08.06.2021

Beratungsreihenfolge
Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Gemeinderat Sitzung des Gemeinderates 08.06.2021 ö beschließend 2

Sachverhalt

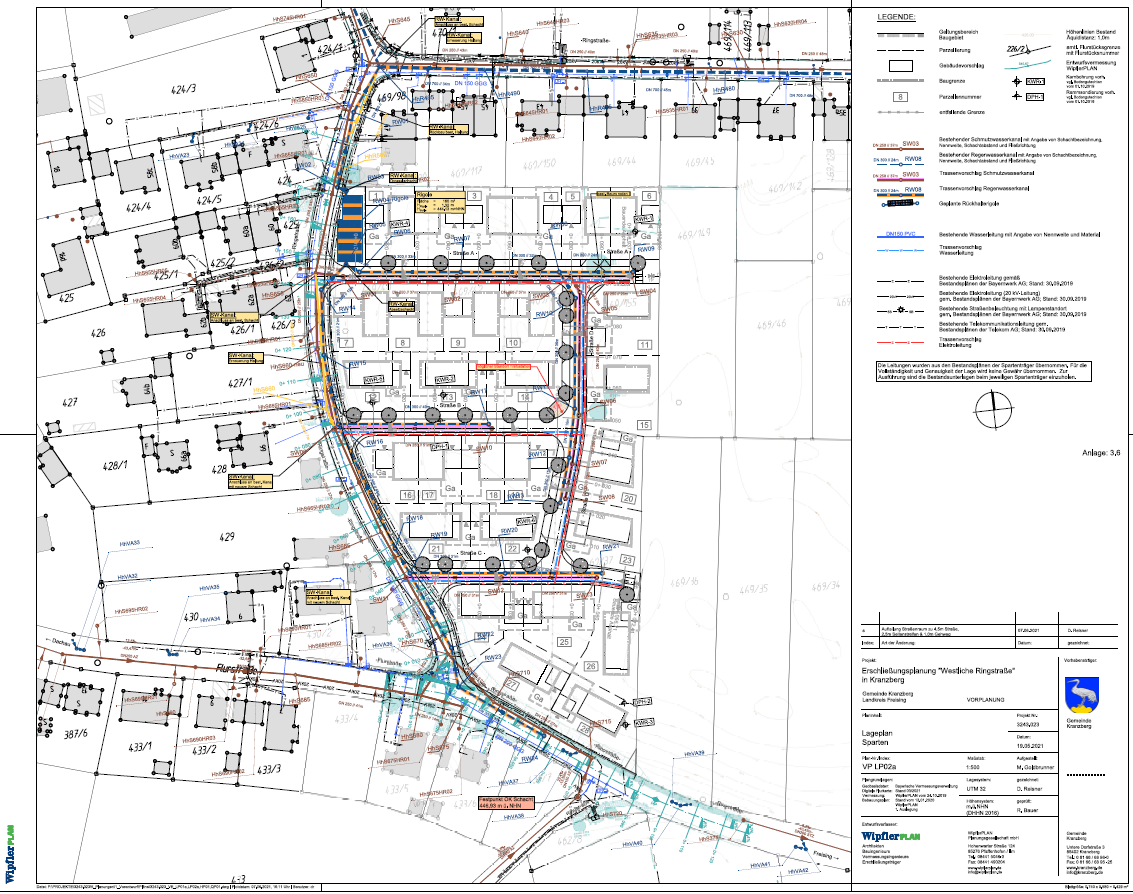

Herr Bauer und Herr Goldbrunner von WipflerPlan stellen die Erschließungsplanung für das Baugebiet westliche Ringstraße vor.
Aufgrund der Verschiedenheit der Böden und des hohen Mittelstandes des Grundwassers kommt eine Versickerung auf den Grundstücken nicht bei allen Grundstücken in Betracht. Weiterhin stellen z. B. Mulden bei kleinen Grundstücken ein Problem dar. Die Planer empfehlen daher einen Regenwasserkanal.
Der Gemeinderat sieht die Kosten, vor allem für die geplanten Rigolen, skeptisch und empfiehlt eine hydrodynamische Berechnung um ggf. entstehende Belastungen für den Bestand einschätzen zu können.



Die bisherige Kostenschätzung beläuft sich auf 620.000,00 Euro für Verkehrsanlagen, 810.000,00 Euro für Abwasseranlagen und 30.000,00 Euro für Freianlagen.
Die Bauherstellungskosten würden ca. 1,46 Mio Euro netto zzgl. Nebenkosten entsprechen, was ca. 2,05 Mio Euro brutto einschl. Nebenkosten entspricht.

Bis Oktober 2021 soll die Entwurfsplanung Erschließung abgeschlossen sein, Ende des Jahres der Satzungsbeschluss Bebauungsplan und die Ausschreibungen für die Erschließungsarbeiten erfolgen. Bauzeit für die Erschließung wäre Frühjahr 2022 bis Herbst 2022.

Beschluss

Der Gemeinderat stimmt der vorgelegten Erschließungsplanung unter der Voraussetzung zu, dass eine hydrodynamische Berechnung erfolgreich durchgeführt wird.

Abstimmungsergebnis
Dafür: 9, Dagegen: 4
