Errichtung eines Pumptracks (Bike Parcours für Jugendliche), Raum für Jugendliche und Vorbereitung Errichtung Tennisplatz; Vorstellung der Vorplanung


Daten angezeigt aus Sitzung:  Sitzung des Bau- und Umweltausschusses, 25.10.2022

Beratungsreihenfolge
Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Gemeinderat Sitzung des Gemeinderates 20.01.2022 ö informativ 1.4
Bau- und Umweltausschuss Sitzung des Bau- und Umweltausschusses 08.03.2022 ö informativ 1.1
Gemeinderat Sitzung des Gemeinderates 30.06.2022 ö informativ 1.6
Bau- und Umweltausschuss Sitzung des Bau- und Umweltausschusses 25.10.2022 ö beschließend 2
Bau- und Umweltausschuss Sitzung des Bau- und Umweltausschusses 25.04.2023 2
Gemeinderat Sitzung des Gemeinderates 25.05.2023 beschließend 7
Gemeinderat Sitzung des Gemeinderates 25.05.2023 beschließend 8

Sachverhalt

Im Rahmen der Haushaltsplanung 2022 ff wurden auf der Haushaltsstelle 46050.950000 Mittel für die Errichtung eines Pumptracks in Höhe von pauschal 160.000 € bereitgestellt. Mit Vertragsunterzeichnung für die Anmietung des Grundstücks im Januar 2022 wurde zudem dem Tennisclub Rot-Weiß-Poing e.V. eine Teilgrundstücksfläche von ca. 40 x 18 m im Untermietverhältnis zur Errichtung eines Tennisplatzes zum Zwecke der Kinder- und Jugendsportförderung in Aussicht gestellt.

Im Februar 2022 wurde dem Tennisclub für die Errichtung des Tennisplatzes zudem ein gemeindlicher Zuschuss i.H.v. 60.000 € auf Basis eines vom Tennisclub vorgelegten Angebots gewährt. Eine Baureife des Teilgrundstücks lag zu diesem Zeitpunkt jedoch nicht vor; sowohl Mittel zur Schaffung dieser, als auch für die Planung bis zur Baugenehmigung waren im Haushalt 2022 nicht veranschlagt.

Weiterhin wurde mit Freiwerden des Bauleitungscontainers am Bergfeld entschieden, diesen als selbstverwalteten Raum für Jugendliche zur Verfügung zu stellen. Auch für diese Maßnahme waren in 2022 keine Mittel für die Vorbereitung des Grundstücks, die Versorgungsanschlüsse etc. veranschlagt.

Nach Beauftragung eines Architekturbüros für alle 3 Maßnahmen erfolgte die Festlegung der Rahmenbedingungen und Grundlagenermittlung.
Im Juli 2022 wurden zur Vorbereitung der Vorplanung des Pumptracks seitens des SG 4.2 Jugendliche aufgerufen, sich mit Ideen und Wünschen zur Gestaltung der Strecke einzubringen. Auf Basis der eingegangenen Vorschläge wurde seitens des Architekturbüros X3 Architekten aus Markt Schwaben die Vorplanung mit Kostenschätzung erarbeitet.

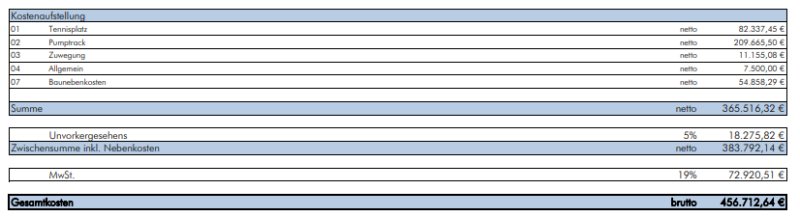

Die Gesamtkosten für Tennisplatz, Pumptrack, Zuwegung etc. werden auf ca. 460.000 € geschätzt:


Die prognostizierten Herstellkosten i.H.v. ca. 53.693,28 € netto bzw. 63.895 € brutto übernimmt der Tennisverein selbst. Der gemeindliche Anteil für die vorbereitenden Maßnahmen beträgt demnach ca. 34.086,36 € brutto.

Die Kosten zur Aufstellung und Herrichtung der Container als Raum für Jugendliche werden mit ca. 34.500 € brutto beziffert.
In Summe belaufen sich die von der Gemeinde zu tragenden Kosten demnach auf ca. 427.318 € brutto.

Die Vorplanung des Pumptracks wurde bereits am Donnerstag, den 13.10.2022 in einer Infoveranstaltung im Jugendzentrum den beteiligten und interessierten Jugendlichen erläutert.

Dem Bau- und Umweltausschuss wird heute die gesamte Planung inkl. Kostenschätzung vorgestellt.

Beschlussvorschlag

Die vorgestellte Vorplanung inkl. Kostenschätzung wird genehmigt. Die Verwaltung wird ermächtigt, auf Basis der Vorplanung die weitere Planung und Ausführung voranzutreiben.

Finanzielle Auswirkungen

Die erforderlichen Haushaltsmittel stehen auf der Haushaltsstelle 46050.950000 (Einrichtung der Jugendarbeit – Tiefbaumaßnahmen) in 2022 nicht vollständig zur Verfügung. Aus dem Haushalt 2022 sind noch Mittel in Höhe von ca. 120.000 Euro für den Pump-Track verfügbar, weiterhin Mittel i.H.v. 100.000 Euro für die Konzeption des Aktivitätenbands W7. Im Rahmen der Haushaltsplanung wurden deshalb auf der Haushaltsstelle für das Haushaltsjahr 2023 weitere 235.000 Euro zur Finanzierung der Maßnahmen angesetzt.

Auswirkungen auf den Klimaschutz

       nein, positiv
x        ja, negativ
       nein

Begründung: zusätzlicher Ressourcenverbrauch.

Wenn ja, negativ: Bestehen alternative Handlungsoptionen?

       Ja, Verzicht auf die Ausführung der Maßnahmen

Beschluss

Die vorgestellte Vorplanung inkl. Kostenschätzung wird genehmigt. Die Verwaltung wird ermächtigt, auf Basis der Vorplanung die weitere Planung und Ausführung voranzutreiben.

Abstimmungsergebnis
Dafür: 11, Dagegen: 0
