Ausgangslage / Problemstellung => WARUM DAS GANZE?
Wie dem Gemeinderat bekannt, ist teilweise rascher Handlungsbedarf i. B. auf die Ertüchtigung bzw. den teilweisen Austausch der Pumpen im Kontext Wasser und Abwasser geboten (sog. „Pumpstationen“). Eingesetzt werden die Pumpen u. A. zum kontrollierten Abpumpen von Wasser bei Starkregenereignissen, zum Ausgleich von Höhenunterschieden im laufenden Betrieb des Netzes sowie zum Pumpen von Frischwasser.
Gründe für die notwendige Ertüchtigung bzw. den Austausch der Pumpen sind deren Alter, fehlende Ersatzteile, mangelnde Wartbarkeit und eine in den meisten Fällen veraltete elektronische Steuerung (inkl. durchgehender Fernwartbarkeit). Nachdem sich der Gemeinderat langfristig für ein nachhaltiges Sanierungskonzept i. B. auf das (Ab)-Wassernetz entschlossen hat und sich dieses Vorhaben auch in der Gebührenkalkulation widerspiegelt, stellt die Sanierung der Pumpen einen wichtigen Baustein dar.
Herangehensweise und Gegenstand der heutigen Ratsbefassung => WIE SIND WIR BISLANG VORGEGANGEN?
Eine Bestandsaufnahme aller im Gemeindegebiet vorhandener Pumpstationen sowie deren Ausstattung durch das Büro HPE im Sinne einer Vorstudie hat stattgefunden. In Abstimmung mit dem Abwasserzweckverband und der Gemeindeverwaltung wurden Handlungsoptionen erarbeitet, die dem Gemeinderat im Rahmen der heutigen Sitzung vorgestellt werden sollen. Ebenfalls sollen dem Gremium Fördermöglichkeiten dargelegt werden. Verbunden mit der Maßnahme sind Energieeinsparungen.
An dieser Stelle wird auf die angefügte Präsentation verwiesen.
Fazit / Empfehlung / Kostenschätzung => WAS WIRD EMPFOHLEN? WELCHE KOSTEN SIND ZU ERWARTEN UND WELCHE FÖRDERMÖGLICHKEITEN GIBT ES?
Die Vorstudie zeigt klar auf, dass der bislang „nur“ vermutete Handlungsbedarf klar gegeben ist.
Im Sinne eines ganzheitlichen Vorgehens empfiehlt es sich darüber hinaus, das Projekt nicht über einen zu langen Zeitraum zu strecken, sodass idealerweise in allen Stationen ähnliche oder gleiche technische Komponenten verbaut werden, was den späteren Unterhalt deutlich erleichtert.

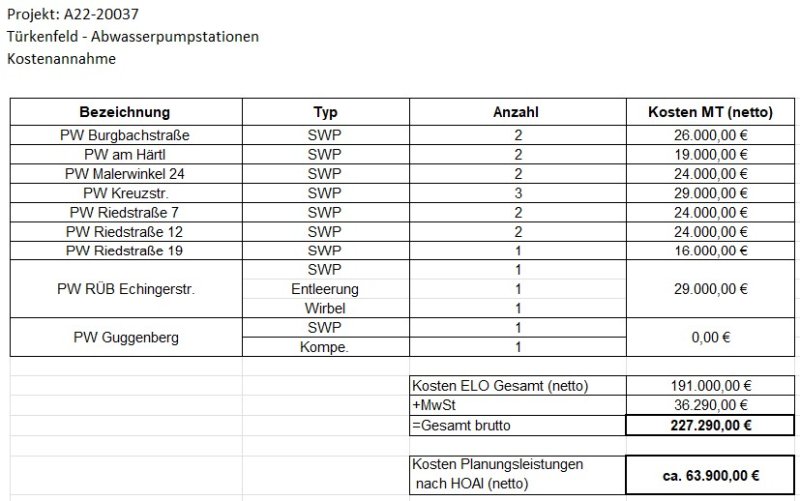

Grobkostenschätzung Ertüchtigung ELEKTRONIK:

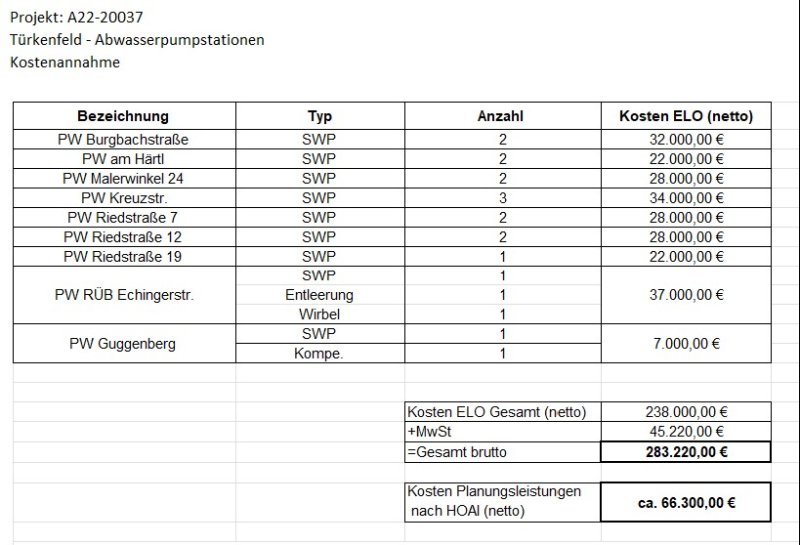

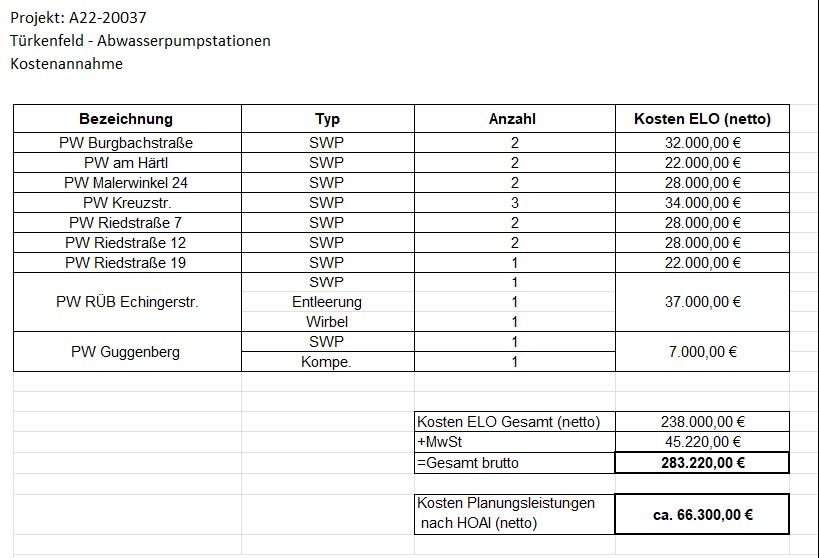

Grobkostenschätzung Ertüchtigung MASCHINENTECHNIK/ eigentliche Pumpen, …:
Vsl. Honorare f. Planungsleistungen ELEKTRONIK (sofern alle Leistungsphasen gezogen werden):
Projekt A22-20037
Gemeinde Türkenfeld – Abwasser- und Wasserpumpstationen
Techn. Ausrüstung
Honorarberechnung nach HOAI 2021, gemäß § 54, Kostenannahme vom 30.06.2022 Tabelle § 56 Abs. 1 Technische Ausrüstung
|
Anrechenbare Kosten:
|
296.000,00€
|
Honorarzone:
|
II
|
Honorarsatz:
|
Basishonorarsatz
|
Erbrachte Leistungen:
|
98% = 61.946,17€
|
Zuschlag: 7%
|
4.336,23€
|
Zwischensumme:
|
66.282,40€
|
Nebenkosten: 3 %
|
1.988,47€
|
Netto Honorar:
|
68.270,87€
|
19% MwSt
|
12.971,47€
|
Brutto Honorar:
|
81.242,34€
|
Vsl. Honorare Planungsleistungen MASCHINENTECHNIK (sofern alle Leistungsphasen gezogen werden):
Projekt A22-20037
Gemeinde Türkenfeld – Abwasser- und Wasserpumpstationen
Techn. Ausrüstung
Honorarberechnung nach HOAI 2021, gemäß § 54, Kostenannahme vom 30.06.2022 Tabelle § 56 Abs. 1 Technische Ausrüstung
|
Anrechenbare Kosten:
|
282.000,00€
|
Honorarzone:
|
II
|
Honorarsatz:
|
Basishonorarsatz
|
Erbrachte Leistungen:
|
98% = 59.713,88€
|
Zuschlag: 7%
|
4.179,97€
|
Zwischensumme:
|
63.893,85€
|
Nebenkosten: 3 %
|
1.916,82€
|
Netto Honorar:
|
65.810,67€
|
19% MwSt
|
12.504,03€
|
Brutto Honorar:
|
78.314,70€
|
Fördermöglichkeiten:
Hier scheinen zwei Förderbereiche denkbar, wobei sich deren tatsächliche Anwendbarkeit erst im Laufe des weiteren Verfahrens validieren lässt:
A) Staatliche Förderung von PLANUNGSKOSTEN
Erstellung von Machbarkeitsstudien für das Abwassernetz
▪ Klärung von technischen und organisatorischen Möglichkeiten zur die Treibhausgasminderung des Abwassernetzes
o Aufnahme der Bestandssituation nach LPH1 mit Potenzialanalyse der Maßnahmen
o Erarbeitung einer Vorentwurfsplanung nach LPH2
o Erarbeitung einer Entwurfsplanung mit Auslegung der Technologien und Komponenten nach LPH3
o Bei Bedarf: Stellung von Genehmigungsanträgen und Abstimmungsprozessen nach LPH4
▪ Fördermöglichkeit von 50 % (keine maximale Fördersumme)
▪ Bewilligungszeitraum 12 Monate
B) Staatliche Förderung von UMSETZUNGSKOSTEN
Einsatz effizienter Querschnittstechnologien beim Abwassernetz
▪ Förderung von Sanierungs-/Umbaumaßnahmen im kommunalen Abwassernetz zur Energieeinsparung
o Sanierungsmaßnahmen mit Austausch von Pumpen und Motoren inkl. Schaffung von effizienten Netzstrukturen
o Installation von energieeffizienten Pumpen & Motoren auch mit Frequenzumrichter
▪ Fördermöglichkeit von 30 % (keine maximale Fördersumme)
▪ Bewilligungszeitraum 24 Monate
Weitere Begleitung des Projektes durch das Büro HPE:
Wie in der Vorstudie aufgezeigt, handelt es sich beim Austausch aller Pumpen, den notwendigen Berechnungen und auch der Herleitung von Fördermöglichkeiten um ein komplexes Unterfangen. Die Verwaltung schlägt darum vor, in enger Abstimmung mit dem Abwasserzweckverband das Büro HPE mit der weiteren Begleitung des Projekts zu beauftragen, sodass dieses zur Ausschreibungsreife getrieben werden kann. Aufzusetzen wäre dabei auf den Ergebnissen der heute gezeigten Vorstudie.
Haushaltsrechtliche Auswirkungen
Generell: Kosten sind (langfristig) über die Wasser- und Abwassergebühren zu refinanzieren + entsprechende Zahlungsströme in den Haushalten der Folgejahre abzubilden.
Aktuelle Kostenschätzung Gesamtprojekt (brutto; etwaige staatliche Förderungen noch nicht in Abzug gebracht): 670 TEUR.
