KURZ-STATUSBERICHT zu wesentlichen Projekten
Fortan (= ab 20.07.2022) soll im Sinne der Transparenz in jeder Sitzung kurz zu den wesentlichen Projekten berichtet werden. Wesentliche Update, die auch in der Sitzung explizit mündlich ergänzt werden, sind fett markiert

1.        Ausbau Bahnhofstraße Teil II: Finale Fassung der Ausführungsplanung beschlossen. Hoffnung der Verwaltung, dass bis Ende November klar ist, ob ALE-Maßnahme in 2024 budgetseitig umgesetzt werden kann.
2.        Sanierung Schwimmbad: Weitere Fachplanerleistungen wurden – wie vom GR beschlossen – vergeben; Bauantrag wurde beim LRA eingereicht.
3.        Renaturierung Höllbach innerorts/ Ertüchtigung Einmündung Saliterstraße (Bundesförderung): Planungsphase II finalisiert. Anlieger- und Bürgerbeteiligung hat am 08.11.203 stattgefunden. Aktuelle Planung ist im Anhang zu finden.
4.        Baugebiet Saliterstraße NORD: vgl. heutige Sitzung.
Hochwasserschutzmaßnahmen für Bestandsbebauung im Umgriff Saliterstraße: dto.
5.        Baugebiet DORFANGER: Auswertung der Rückläufe aus der Beteiligungsrunde läuft.
6.        Freiflächen-PV-Anlage „Alter Brenner“: Verfahren soll lt. Stadtwerken FFB demnächst fortgesetzt werden.
7.        Freiflächen-PV-Anlage „Brandenberger Feld“: vgl. heutige Sitzung
8.        Ortsabrundungssatzung „Zankenhausen – Seeblickstraße“: Beteiligungsrunde abgeschlossen; Auswertung läuft.
9.        Prüfung Teilfläche „Hundeverein“ für gewerbliche Nutzung: vgl. heutige Sitzung.
10.        Regel-Befahrung, Auswertung und Sanierung gemeindeeigenes Abwassernetz: Befahrungs- und Spülaufträge vergeben; Arbeiten haben bereits begonnen (Jahresscheibe 2023); Erstes Sanierungspaket (sog. Inliner) für 2024 durch den Gemeinderat beschlossen; Volumen: Circa 250 TEUR.
11.        Ertüchtigung Pumpen im Bereich Wasser + Abwasser: Nachfragen seitens der Förderstellen wurden beantworten; nun wieder warten auf Rückmeldung der Förderstellen.
12.        Energieeffiziente Ertüchtigung Straßenbeleuchtung:
Umsetzung auf der Zielgeraden; erste Tranche Fördermittel zur Auszahlung angewiesen (Bund + Land)-
13.        Abschluss Brandschutzkonzept Schönbergaula: Begehung der Halle hat neue zu behebende Mängel zu Tage gefördert (z. B. hinter einer Verkleidung liegende Lüftungsanlagen-Schächte, die Brandabschnitte unzulässig durchtrennen, angepasste Haltung zum Öffnungsmechanismus mehrerer brandschutzrelevanter Türen, …). Verwaltung arbeitet nun an der Behebung dieser Mängel. Grds. ist mit weiteren Verzögerungen zur rechnen, die auch dem Landratsamt mitgeteilt wurden.
15.        Ertüchtigung Heizung Kindergarten „Sumsemann“: Projekt aufgrund geänderter Förderkulisse zurückgestellt.
17.        Ertüchtigung Warn-Infrastruktur im Gemeindegebiet (= Sirenen): Förderanträge gestellt; warten auf Antwort. Standorteinmessung erledigt.
19.        Herstellung Wegeverbindung „Türkenfeld Zankenhausen“ i. R. d. Dorfentwicklung: Projekt abgeschlossen; Fördermittelabruf-Anträge gestellt.
20.        Fassaden-Sanierung Rathaus: Arbeiten abgeschlossen; erste Förderzusagen eingegangen; Klärung Versicherungsfrage offen.
22.        Umsetzung Projekt „Trinkwasserbrunnen im öff. Raum“: Geplant im Rahmen der Ertüchtigung des Linsenmann-Innenhofs.
23.        Umsetzung Projekt „Streuobstpakt“: 100 Bäume wurden bestellt; Pflanzung im Herbst 2023 geplant; Gartenbauverein ist bereit, Kosten f. Pflanzmaterial (Halterungen, Seile, …) der Gemeinde-Bäume zu übernehmen. Rückmeldung Baumschule steht aus.
Für 2024 wurde ein weiterer Abrufantrag von 100 weiteren Bäumen gestellt; Förderquote nahezu 100% (je nach Setup)
24.        Ertüchtigung Weiherdamm: Detailplanungen laufen; Umsetzungskonzept kann wg. Engpässen auf Seiten des Planers erst 2024 erstellt werden; anschl. Klärung Fördermittel und ggf. Ausführungsplanung ff.
25.        EFRE-Förderung zur energetischen Ertüchtigung Rathaus/FFW-Haus/Linsenmann-Haus: Förderzusage liegt als „Bayernweites Vorzeigeprojekt“ grds. vor (vgl. Beschlussfassung i. R. d. April Sitzung 2023); Detaillierung des Förderantrags hat im Mai 2023 begonnen; erste Detailplanungsentwürfe in Diskussion mit der Förderstelle.
26.         Ertüchtigung Straße „Augelberg“ sowie Straßen-Kleinsanierungsprogramm 2023: Aufträge vergeben; Arbeiten beginnen vsl. Ende November.
28.        Verkauf gemeindliches Grundstück Kreuzstraße/ Weißenhornstraße: vgl. heutige Sitzung.
29.        Ankaufsangebot Salettl: Nachfrage bei Diözese hat ergeben, dass das beauftragte Wertgutachten erst „Mitte 2024“ vorliegen wird.
30.         Im Rahmen der Dorfentwicklung - Ertüchtigung bzw. barrierefreier Ausbau Linsenmann-Innenhof: Teilnehmergemeinschaft hat am 29.06.2023 Vorplanung beschlossen; Unterlagen werden nun finalisiert und ALE-intern zur weiteren Priorisierung gegeben. Ziel: zeitnahe Umsetzung, in Abhängigkeit zu Bauabschnitt II der Bahnhofstraße.
31.        Windkraft im Gemeindegebiet: Die Gemeinde hat eine Fläche gesichert, auf der potentiell die Entwicklung von Windkraftanlagen möglich ist. Kooperationsvertrag mit möglichem Kooperationspartner in Abstimmung.
32.        Installation PV-Anlagen FFW-Haus Zankenhausen: Maßnahme abgeschlossen; Anlage + Speicher installiert. In diesem Zusammenhang wurde auch ein marodes Dachfenster ausgetauscht sowie die Schneefang-Stangen erneuert.
33.        Erneuerung Lüftung Schönbergaula: Detail-Planung angelaufen; Förderprogramme werden geprüft
34.         Ertüchtigung Abwasserdruckleitung Zankenhausen: Planungsauftrag i. R. d. November-Sitzung 2023 vergeben.
35.         Kommunale Wärmeplanung: Verwaltung hat Antrag auf Bezuschusses der Erstellung der Planung im November 2023 gestellt; nun warten auf Rückmeldung der Förderstelle.

Hinweis auf Christkindlmarkt, Weihnachtswunschbaum-Aktion, Spendenaufruf „Türkenfeld
hilft + gestaltet“

Windkraft im Gemeindegebiet => REALISIERBARKEIT STAND HEUTE NICHT WAHRSCHEINLICH
Nach verschiedenen Gesprächen muss festgehalten werden, dass Stand heute nicht davon auszugehen ist, eine oder mehrere Windkraftanlagen im Gemeindegebiet realisieren zu können. Hauptgründe hierfür sind:
A Für Belange der Bundeswehr wurden die zulässigen Höhen für Windkraftanlagen u. A. im Bereich der Gemeinde Türkenfeld stark beschränkt. Nachdem die Wirtschaftlichkeit einer Windkraftanlage von deren Höhe abhängt, hat die Begrenzung direkte Auswirkungen auf einen möglichen Business-Case.
B Derzeit wird an der Ausweisung sog. Dichtezentren gearbeitet (siehe Karte unten). Hierbei handelt es sich um Gebiete, in denen z. B. dem Vogelschutz eine besondere Bedeutung im Kontext Windkraft eingeräumt werden soll. Türkenfeld liegt Stand heutiger Planung in einem solchen Dichtezentrum. Die gutachterliche Beweisführung, dass trotzdem eine oder mehrere Windkraftanlagen als verträglich eingestuft werden, ist höchst ambitioniert und mit Risiken behaftet.
C Seit einiger Zeit wird zudem an der Ausweisung sog. „Konzentrationsflächen Windkraft“ gearbeitet. Erste konkrete Entwürfe liegen nun vor (siehe Karte unten). Türkenfeld liegt Stand heutiger Planung ausdrücklich nicht in einer Konzentrationsfläche. Die bauleitplanerischen Hürden für die Ausweisung von Windkraftstandorten lägen demnach deutlich höher als in sog. „Konzentrationsflächen“.

In Summe sprechen derzeit drei gewichtige Gründe gegen Windkraftstandorte im Gemeindegebiet. Ein Projektpartner, der unter diesen Voraussetzungen die hohen wirtschaftlichen Risiken einer Planung mit offenem Ausgang in Kauf nicht, ist (vermutlich) nicht zu finden. Die Stadtwerke Fürstenfeldbruck haben klar artikuliert, dass sie – aufgrund der Rahmenbedingungen oben – im Moment andere Standorte im Landkreis mit deutlich höherer Priorität vorantreiben müssen.

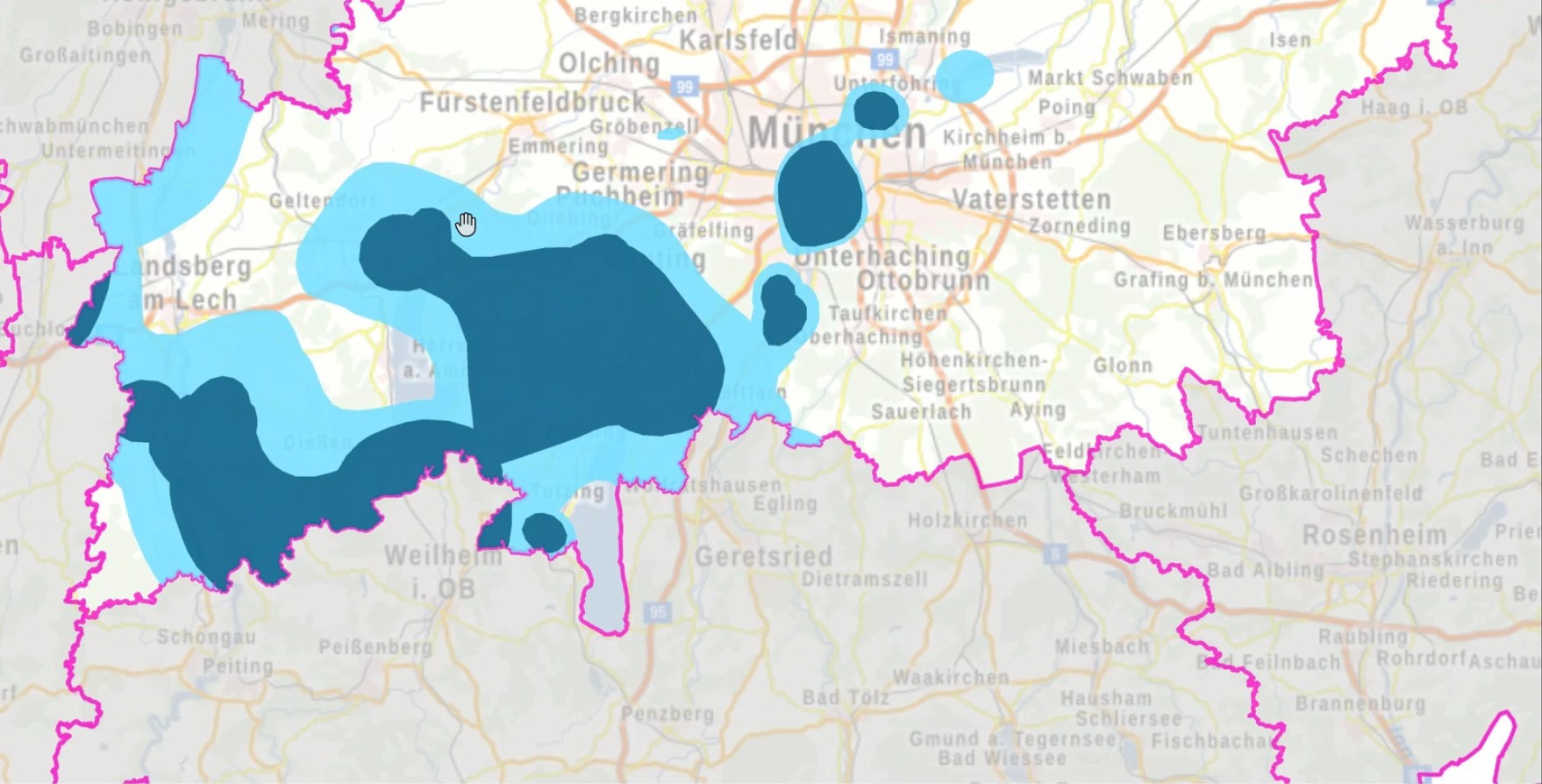

Karte „Vorläufige Dichtezentren“ (Vogelschutz, …):

Karte „Vorläufige Konzentrationsflächen Windkraft“:

Lärmaktionsplan – nächste Beteiligungsrunde startet

Information über die Fördermittelzusage für die Erstellung eines digitalen Energienutzungsplans für den Landkreis Fürstenfeldbruck und seine kreisangehörigen Kommunen

Von: Klimaschutz <klimaschutz@lra-ffb.bayern.de>
Datum: 14. November 2023 um 17:37:10 MEZ
An: Staffler Emanuel <E.Staffler@tuerkenfeld.de>
Kopie: Klimaschutz <klimaschutz@lra-ffb.bayern.de>
Betreff: Information über die Fördermittelzusage für die Erstellung eines digitalen Energienutzungsplans für den Landkreis Fürstenfeldbruck und seine kreisangehörigen Kommunen

Sehr geehrter Herr Bürgermeister,

wie Sie wissen, hat der Energie-, Umwelt- und Planungsausschuss - EUPA, im Februar 2020 einen 10 Punkte umfassenden CO2-Aktionsplan beschlossen. Oberste Priorität haben dabei ein landkreisweites Wärmekonzept und ein Konzept für die erneuerbare Strombereitstellung im Landkreis (Energienutzungsplan). Wir haben hierzu eine beschränkte Ausschreibung durchgeführt und möchten Sie auf diesem Wege über das Ergebnis und das weitere Vorgehen informieren.

Das Angebot der Firma ENIANO GmbH aus München wurde als bestes der eingereichten Angebote bewertet. Das Auftragsvolumen beträgt 229.908 €. Die Förderzusage des Bayerischen Staatsministeriums für Wirtschaft, Landesentwicklung und Energie vom 160.900 € liegt vor. Der Auftrag ergeht noch in diesem Jahr.

Ziel des Energienutzungsplans ist die Erarbeitung eines Instruments zur Umsetzung einer nachhaltigen Energieerzeugungs- und Energieversorgungsstruktur mit Fokus auf erneuerbare Energien im gesamten Landkreis Fürstenfeldbruck. Die Projektlaufzeit umfasst 14 Monate und soll spätestens im Frühsommer 2025 abgeschlossen sein.

Der Energienutzungsplan soll flächendeckend für den Landkreis
  1. ein digitales Energiemodell mit
    1. einem gebäudescharfen Wärmekataster,
    2. einem Infrastrukturmodell und
    3. einem Sanierungskataster beinhalten.

Nach der Analyse von konkreten Energieeinsparungsmöglichkeiten und Ausbaupotenzialen regionaler erneuerbarer Energien für bestehende Liegenschaften, Einrichtungen und Betriebs- bzw. Produktionsstätten, wird ein Maßnahmenkatalog für eine nachhaltige Energieversorgungs-struktur erarbeitet. Ein Leitprojekt aus dem Maßnahmenkatalog wird zusätzlich umfassend auf technische Machbarkeit hin geprüft und wirtschaftlich bewertet. Der Energienutzungsplan liefert mit seiner Detailtreue durch das gebäudescharfe Energiemodell und der Umsetzungsnähe für Kommunen, Unternehmen und Bürgerinnen und Bürger entscheidende Maßstäbe für die Umsetzung der Energiewende im Landkreis Fürstenfeldbruck.

Wie sehen nun die nächsten Schritte aus?

Noch in diesem Jahr wollen wir Sie persönlich, im Rahmen eines Informationstreffens, über den genauen Ablauf des Projektes informieren; sobald hierzu ein online Termin feststeht, erhalten Sie eine gesonderte Einladung.

Am 30. Januar 2024 findet der Kick-Off mit den Kommunen im Rahmen einer Auftaktveranstaltung im Landratsamt statt – eine gesonderte Einladung hierzu erhalten Sie im Dezember.

Sollten Sie Fragen haben oder weitere Informationen benötigen, stehe ich Ihnen jederzeit gerne zur Verfügung.

Mit freundlichen Grüßen

Ihr Klimaschutzmanagement des Landkreises Fürstenfeldbruck

Dr.-Ing. Malgorzata Kroban
Klimaschutzmanagerin

Wasserschaden im Keller des Kindergarten Sumsemann
Der als erstes festgestellte Schaden wurde von einem defekten Regelventil am Heizregister verursacht. Der Schaden wurde behoben und diese feuchten Bereiche getrocknet Versicherungsfall.

In diesem Zusammenhang wurde ein weiterer Schaden an den Außenwänden des Lagerraumes und des Archivs entdeckt. Bei einer Leckortung wurde festgestellt, dass ein Schaden an den Heizungsleitungen auszuschließen ist. Dem Schadensbild zufolge handelt es sich um eindringendes Wasser von außen. Vmtl. ist der Boden- und Wandanschluss zw. den beiden Räumen defekt. Weiterhin zeigten sich an der Betonwand Risse im Bereich der Fenster und der Befestigung für die Leiter des Notausstieges.
Entsprechende Aufträge zur Behebung werden vergeben. Kosten noch unklar.
