Forststraße/Alte Ramsthalter Straße Ebenhausen; Vorstellung der Planung

Daten angezeigt aus Sitzung:  27. Sitzung des Gemeinderates, 09.03.2022

Beratungsreihenfolge
Gremium Sitzung Sitzungsdatum ö / nö Beratungstyp TOP-Nr.
Gemeinderat 27. Sitzung des Gemeinderates 09.03.2022 ö beschließend 3

Sachverhalt

Für die Forststraße in Verbindung mit den Leitenweg sowie für die Planung der alten Ramsthaler Straße wurden vom Büro Bautechnik Kirchner mögliche Varianten ausgearbeitet.

Die Varianten und Möglichkeiten wurden durch Herrn Kirchner ausführlich vorgestellt.
Auszug aus der Präsentation:

  • Dörflichen Charakter stärken
  • Wohn- und Aufenthaltsqualität schaffen
    Materialien
    Randeinbauten / Borde (Barrieren)
    Straßenbegleitgrün und Entsiegelung, wo möglich

Konzept  1 - Standardausbau

» beidseitig Gehweg
» Restfläche wird Fahrbahn, Breite variabel
» an „überbreiten“ Bereichen Beparkung möglich
   (z. B. mittels Markierung)

Konzept  2 - gegliederter Ausbau

» einseitig Gehweg durchgehend
» Teil-“Gehweg“ / Multifunktionsfläche gegenüber
» Gestaltung „Parken – Zufahrten – Begleitgrün“
» Fokus auf Gliederung und Verkehrsberuhigung

Konzept  3 - gestalteter Ausbau

» einseitig Gehweg durchgehend
» Teil-“Gehweg“ / Multifunktionsfläche gegenüber
» Gestaltung „Parken – Zufahrten – Begleitgrün“
» Fokus auf Gestaltung und Verkehrsberuhigung

Annahme:
Baukosten Domstraße brutto je lfdm rd. 2.800,00 EUR

somit …
     200 m  x  2.500 EUR/m  =  500.000 EUR

zzgl.
  • Entsorgung belasteter Erdaushub
  • Baunebenkosten
  • Straßenentwässerungsanteil

Möglicher Zeitplan
  • Festlegung Vorplanung durch Gemeinderat - Frühjahr 2022
  • Anliegerversammlung - Frühjahr 2022
  • Fortführung der Planung  (Ausführungsplanung) + Kanalplanung komplett
           Fertigstellung bis Sommer / Herbst 2022
  • Ausschreibungsverfahren / Vergabe - Ende 2022 oder Anfang 2023
  • Möglicher Baubeginn - Frühjahr 2023
  • Bauzeit - Ende 2023

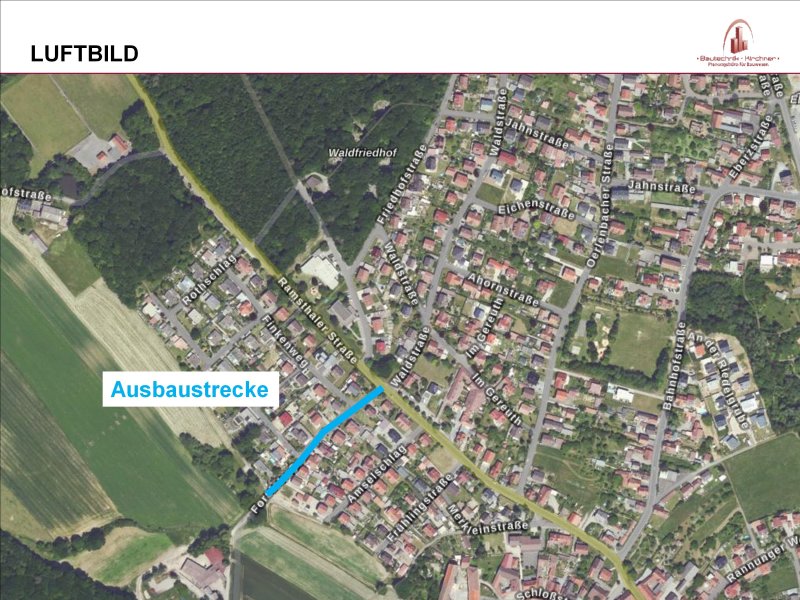

AUSBAU  DER  UMFAHRUNGSSTRECKE „LEITENWEG“

Sicherstellung der Nutzung Grüngutplatz während der Bauphase

Verbesserung Anliegerverkehr während der Bauphase

künftige verkehrsrechtliche Möglichkeiten  und dauerhafte Verbesserungen
    Beispiel  . . .

2. TEILAUSBAU DER
„ALTEN RAMSTHALTER STRASSE“

Konzept 1         Konzept 2

- Rückbau der alten Befestigungen        - „Übernahme“ und Neuausbau des bestehenden Weges
- Entsiegelung durch die Anlage von Grünflächen        - Schaffung von Zufahrten
- Schaffung von Einzelzufahrten zu den         - Neuordnung Containerplatz
   Privatgrundstücken
- Neuordnung Containerplatz

grob überschlägiger Kostenansatz                                     grob überschlägiger Kostenansatz

15.000 EUR  -  20.000 EUR                                                    25.000 EUR  -  30.000 EUR

ZEITPLANUNG  / MÖGLICHER  PROJEKTABLAUF [ Grobplanung ]
Ausführung zeitgleich mit dem Ausbau der „Forststraße“ (Synergieeffekt für Allgemeinkosten)

Beschluss 1

Das Konzept 2 bzw. 3  oder in Kombination soll umgesetzt werden. Im Rahmen einer Anliegerversammlung sollen die Konzepte vorgestellt werden.

Abstimmungsergebnis
Dafür: 17, Dagegen: 0

Beschluss 2

Der Ausbau des Leitenwegs soll geplant und durchgeführt werden.

Abstimmungsergebnis
Dafür: 17, Dagegen: 0

Datenstand vom 07.04.2022 11:09 Uhr
